橋梁檢測工作程序主要分三個階段:
第一階段:準備階段。其包括接受委托、收集資料、現場勘察以及編製橋梁檢測方案四項內容 。
第二階段:外業檢測階段。主要是設備安裝和數據采集。
第三階段:分析報告階段。即根據外業采集的數據,進行統計分析和計算,並編寫橋檢報告。

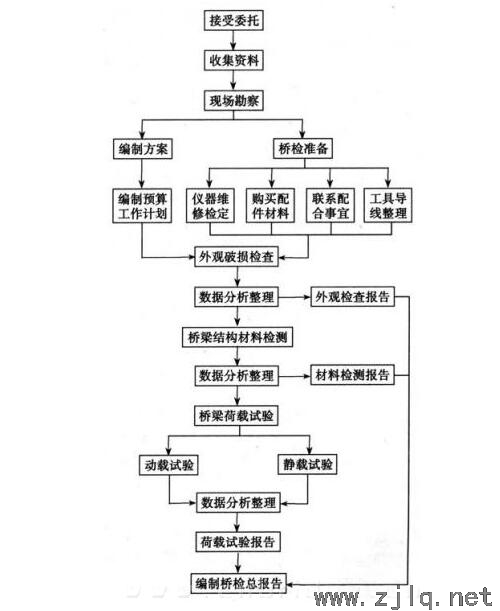

橋梁試驗檢測工作流程圖:
對橋梁的檢測要由表及裏、由淺入深地進行, 才能全麵了解和判斷橋梁的實際工作狀況,為橋梁的日常養護和加固維修提供科學的依據。
