隨著我國鐵路建設的發展,鐵路隧道的規模在增大,數量在增加。隧道監控量測在施工過程中是不可或缺的,為確保施工監測質量,確保施工安全順利進行。本文闡述了隧道監控量測實施方法,希望能幫助從業人員從中獲得一定的啟迪。
關鍵詞:隧道;監控量測;方法;措施
監控量測是施工過程中必不可少的一道施工程序,用於監測隧道各施工階段圍岩和支護狀態,確保施工安全,而且通過對圍岩支護體係的穩定性狀態的監測和評價,為初期支護和二次襯砌設計參數的調整提供依據,同時確定二次襯砌和仰拱的施做時間,從而達到確保施工及結構安全、指導施工順序、便利施工管理的目的。其中隧道量測應按照現行《鐵路隧道監控量測技術規程》(TB10121-2007)的建立等級管理、信息反饋和報告製度。
量測頻率:
洞內分為開挖工作麵觀察和初期支護狀況觀察兩部分。開挖工作麵觀察應在每次開挖後進行,地質情況基本無變化時,可每天進行一次。對初期支護的觀察也應每天至少進行一次,觀察內容包括噴射混凝土、錨杆、鋼架的支護狀況。
洞外觀察包括邊仰坡穩定,地表水滲透等觀察。
拱頂下沉和淨空水平收斂量測采用相同的量測頻率。實際量測頻率應根據變形速度和距開挖工作麵距離選擇較高的一個量測頻率。
一、量測資料的處理及應用
根據現場監控量測數據,繪製水平相對淨空變化、拱頂下沉時態曲線、淨空水平收斂、拱頂下沉與距開挖工作麵距離的關係圖等。
根據量測結果及《鐵路隧道噴錨構築法技術規範》的規定,可根據變形管理等級指導施工。
觀察及量測發現異常時,應及時修改支護參數。一般正常狀態必須同時滿足以下條件:
噴射混凝土表麵無裂縫或僅有少量微裂縫;
位移速度除在最初1~2d允許有加速外,應迅速減少;
位移很快達到穩定,且圍岩狀況比預計要好時,應適當減弱設計參數。
采用複合襯砌地段的監控量測,應在隧道周邊變形速率有明顯減緩趨勢,初期支護表麵裂縫不再繼續發展。收斂速率7天至少的平均值小於0.15mm/d,累計位移值不超過極限位移值的80~90%等情況下,選定圍岩和噴錨支護基本穩定的最佳時機施做二次襯砌,並根據監控量測信息反饋,及時修正襯砌參數,確保施工、運營安全及經濟合理。
二、監控量測方法及要求

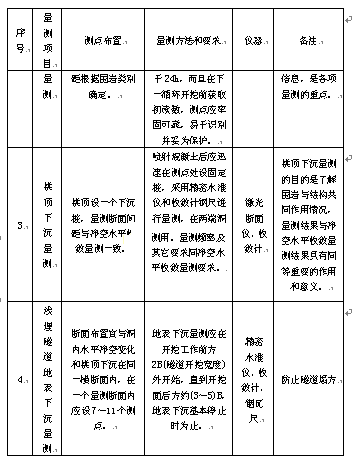

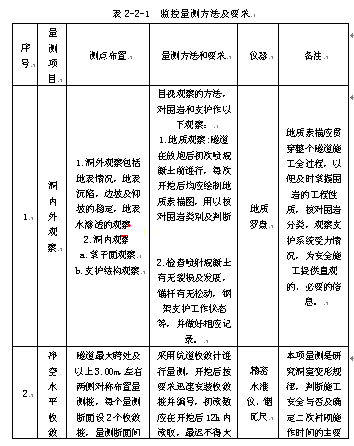

監控量測方法及要求見表2-2-1。
三、監控量測技術措施
施工監測是施工過程中的一道不可忽視的工序,為確保施工監測質量,真正做到信息化指導施工,確保施工安全、順利進行,必須嚴格按照以下措施進行操作:
成立監測管理小組,實行監測質量專人責任製,由有經驗的專業監測人員組成,製定實施性計劃使監測按計劃有步驟地進行;
建立監測成果反饋製度,對大量的監測信息使用計算機繪圖和分析,
及時將監測信息及監測成果反饋給監理、設計和施工現場,以指導施工,建立監測複核製度,確保監測數據的真實可靠;
地質觀察:隧道在放炮後一次噴混凝土前進行,每次開挖後均(jun1)應繪製地質素描圖,用以核對圍岩類別及判斷支護對圍岩的穩定性;
檢查噴射混凝土有無裂損及發展,錨杆有無鬆動,鋼架支護工作狀態等,並做好相應記錄;
淨空水平收斂量測、隧道最大跨處及以上3.0m,左右兩側對稱布置量測樁,每個量測斷麵設2個收斂樁,量測斷麵間距根據圍岩類別確定。開挖後按要求迅速安裝收斂樁並編號,初讀數應在開挖後12h內讀取,最遲不得大於24h,而且在下一循環開挖前獲取初讀數,測點應牢固可靠,易於識別並妥為保護;
拱頂下沉量測在拱頂設一個下沉樁,量測斷麵間距與淨空水平收斂量測一致。噴射混凝土後應迅速在測點處設固定樁,采用精密水準儀和收斂計鋼尺進行量測,在兩端洞外各設一水準基點供洞內拱頂下沉量測用。量測頻率及其它要求同淨空水平收斂量測要求。拱頂下沉量測的目的是了解圍岩與結構共同作用情況,量測結果與淨空水平收斂量測結果具有同等重要的作用和意義;
施工前,先確定出合理的警戒值,並匯編成資料,上報監理部門審批。施工中,當發現被測對象接近或超過警戒監測值時,立即報告監理,並提出應急補救措施;
對觀測點做好保護,定期對基準點進行複測,有懷疑時立即進行複核,如有問題應及時處理,監測時采用相同的觀測路徑及方法;
觀測前,對所有儀器設備必須按有關規定進行檢驗和校核,確保儀器的穩定可靠和觀測的精度;
觀測中,采用增加測回數的辦法,保證初始值的準確性;
監測資料必須保持有完整、清晰的監測記錄、圖表、曲線及監測文字報告。
