目前,在高速公路的橋梁施工中,中小跨徑梁橋的上部構造梁多采用先預製後吊裝的施工方法。預製梁根據設計圖紙及規範要求完成後,其實際受力狀況是否滿足要求,應選擇有代表性的樣品通過現場荷載試驗以及對試驗結果和試驗對象的綜合分析,進而鑒定橋梁結構在實際工作狀態中的剛度以及承載能力。有關預製板梁靜載試驗的研究成果很多。但均無涉及到有限元模型的建立。現以實際施工的齊甘線30m跨小箱梁為例,對有限元模型的建立及靜力荷載試驗做詳細分析。1 工程概況黑龍江省齊甘高速公路嫩江東江橋為預應力混凝土結構,設計荷載等級為公路一I級。該橋上部結構由4片箱梁組成,其施工順序為:單獨預製、架橋機吊裝、澆築連接頭。箱梁計算跨徑為30m,梁高1.6m,混凝土設計等級為C50,所用預應力鋼絞線均采用GB/T5224—2003規定的低鬆弛高強度預應力鋼絞線,錨具采用OVM15—4、OVM15—5型錨具及配套設備。鑒於該橋邊跨與中跨預應力束不同,每跨邊梁與

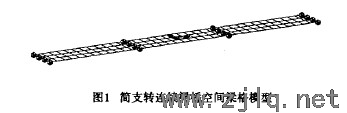

中梁有橫隔板重量的1/2之差,考慮最不利情況,本次檢測選取邊跨中梁28—2、中跨中梁35—2兩片箱梁。2 有限元模型建立預製梁的靜載試驗是將靜止荷載作用在預製梁的指定位置,通過觀測其靜位移及靜應變,從而推斷橋梁結構在荷載組合作用下的工作狀態和使用能力是否滿足要求 。首先,利用大型通用有限元軟件Midas Civil 2006建立成橋狀態的空間梁格模型,如圖1所示。其中,主梁與橫隔板均運用空間梁單元來模擬,橋麵鋪裝以均布荷載的形式施加於主梁,忽略了其對整體剛度的貢獻。一般來說,容重、幾何尺寸實際值與設計值相差不會很大,所以近似取用設計值即可。
