鹿寨縣飛鹿立交橋於1998年竣工投入使用,全橋長約1200m,橋寬18.5m,雙向四車道設計,設計荷載采用汽車-20級,設計行車速度為60km/h。為保證橋梁結構的運營安全,根據相關規範和文件要求,需進行橋梁結構安全檢測。為保證
橋梁檢測的順利實施,特按照以下方案計劃。

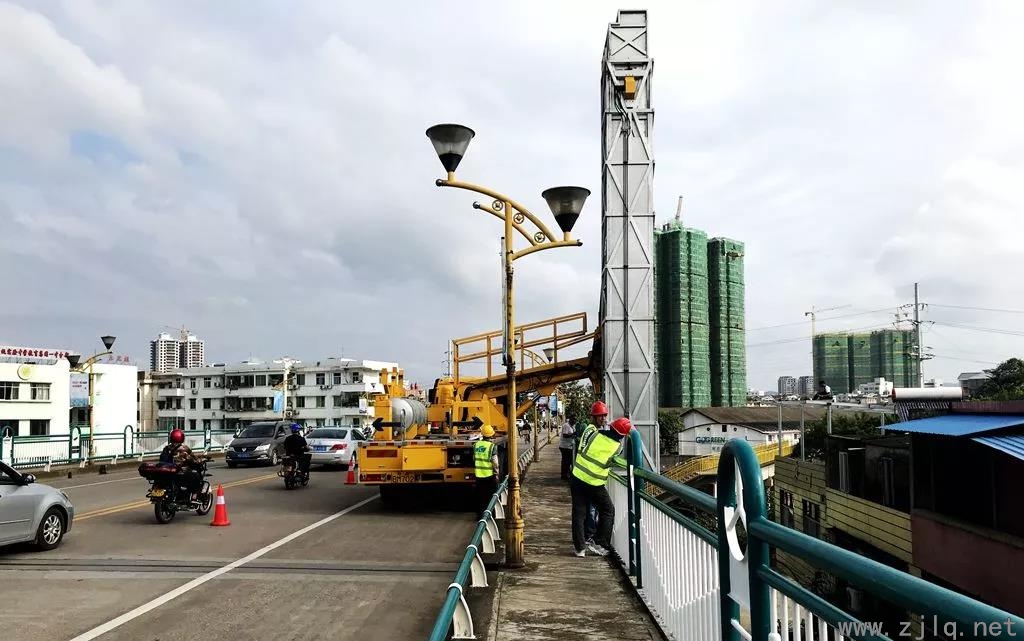

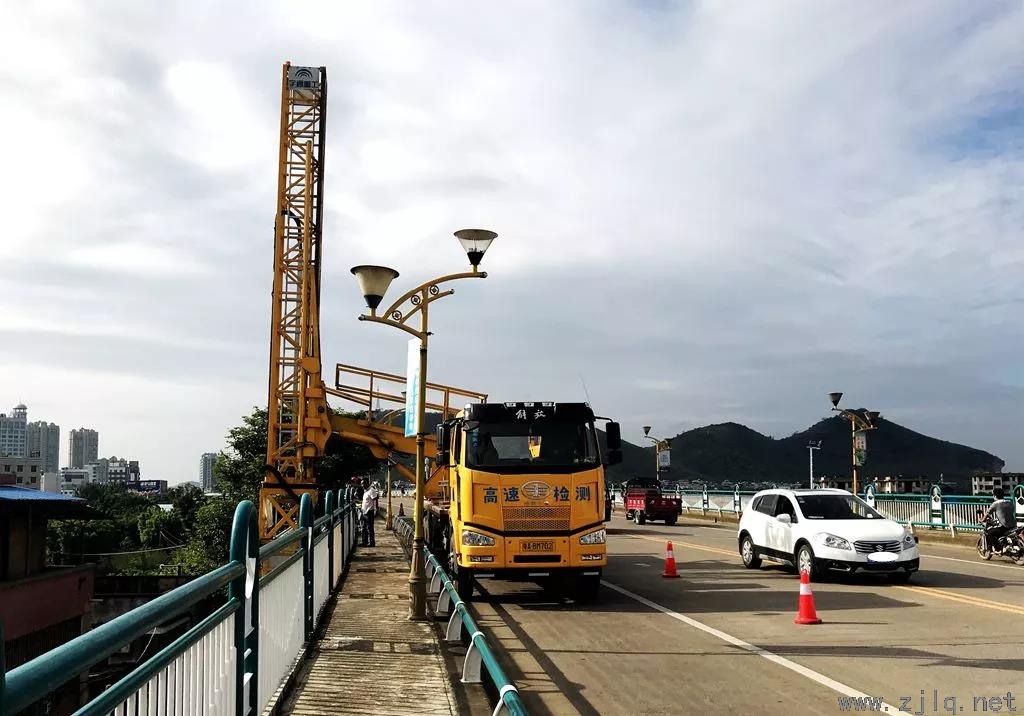

▲上二圖為專用檢測車輛對飛鹿立交橋外觀進行檢測。
根據相關規範要求,飛鹿立交橋橋梁檢測分兩階段實施,第一階段為
橋梁外觀檢測(不需要封閉交通),第二階段
橋梁靜載試驗、動載試驗(需封閉交通);第一階段檢測完畢後,根據第一階段檢測結果,選取病害最多,受力最不利的橋跨進行第二階段的動靜載試驗,本工程具體安排如下:

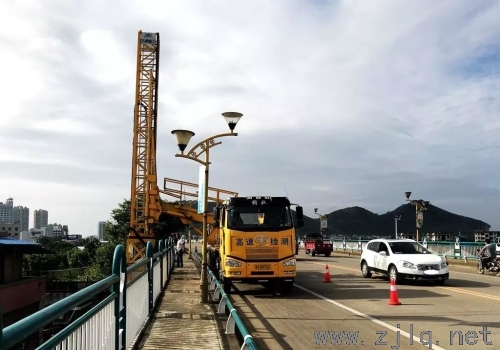

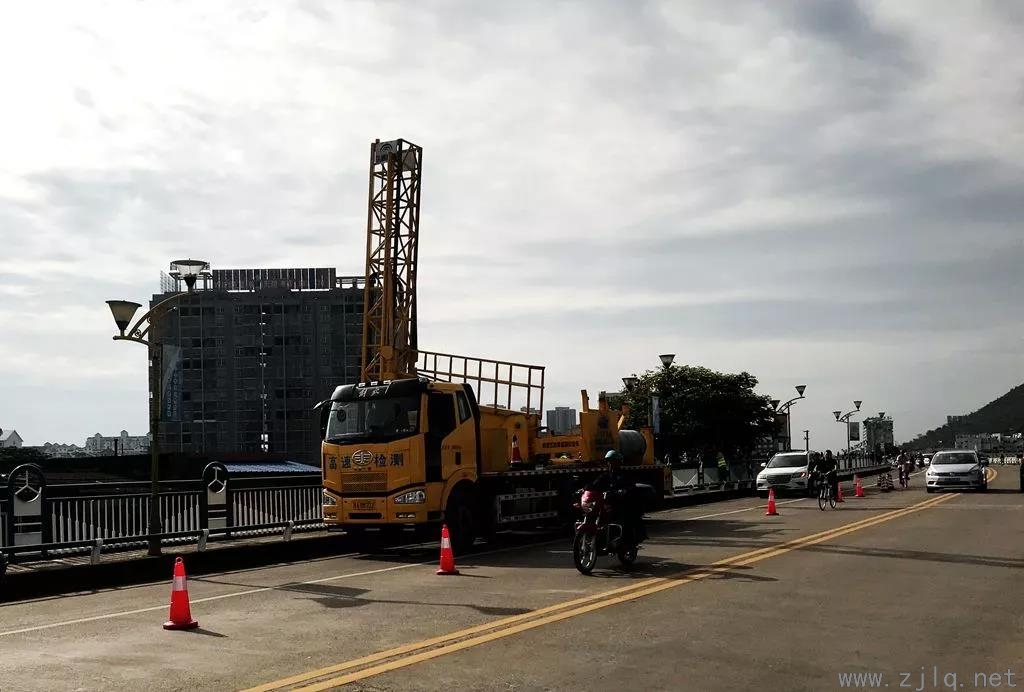

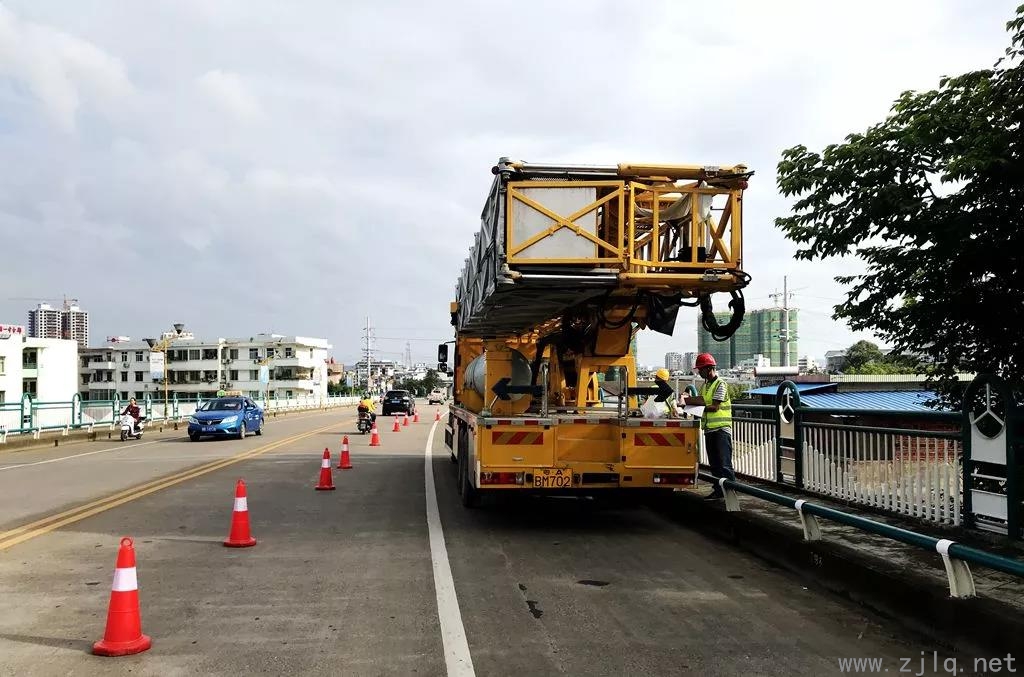

▲由於檢測車輛需占用一個車道,加上警示範圍,因此檢測期間橋上交通有所影響。
第一階段:橋梁外觀檢測(普查)28跨;9月25日~9月30日為期6天,不需封閉交通。

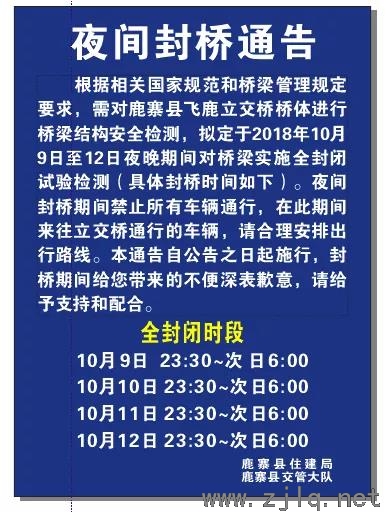

第二階段:橋梁靜載試驗、動載試驗9跨;10月9日~10月12日為期4天,交通封閉時間為晚上23:30~06:00。
